【干貨】靜載試驗樁頭處理核心技術指南
2025-06-25 184 返回列表

在工程實踐中常見有靜載試驗中樁頭被壓壞的現象,其實這是試樁樁頭沒做處理或處理不當所致。

如:樁帽不平、樁頂千斤頂接觸不平整引起應力集中; 樁帽中心與樁身中心不在同一鉛垂線上; 樁頂混凝土再處理后強度過低;樁帽與樁身結合處強度不夠;樁頂未加鋼板圍裹或未設箍筋等,由此導致樁頭先行破壞,靜載試驗被迫終止。

很明顯,這種由于試驗處置不當而引發無法真實評價單樁承載力的現象是應該而且完全可以杜絕的。

樁頭破壞的5大成因與規范對策

● 樁帽不平/千斤頂接觸不良

承壓板需剛度≥10mm鋼板,用中粗砂找平,平整度偏差≤2mm

● 樁-帽軸線偏心

經緯儀校準樁身中軸線,偏心距≤1%樁徑(預制樁傾斜度≤1%)

● 混凝土強度不足

樁頭混凝土強度提高1-2級(≥C30),摻早強劑縮短養護期

● 樁-身結合部薄弱

灌注樁接樁時鑿除浮漿至新鮮混凝土面,結合部加焊環形鋼板(厚≥5mm)

● 箍筋/護筒缺失

距樁頂1倍樁徑內設3-5mm鋼板圍裹,或1.5倍徑內加密箍筋(間距≤100mm)

分類型處理方案

預制樁 vs 灌注樁

1. 預制樁(含預應力管樁)

● 無損樁頭:清理樁頂后直接加載,千斤頂承壓板需覆蓋全斷面

● 破損樁頭:

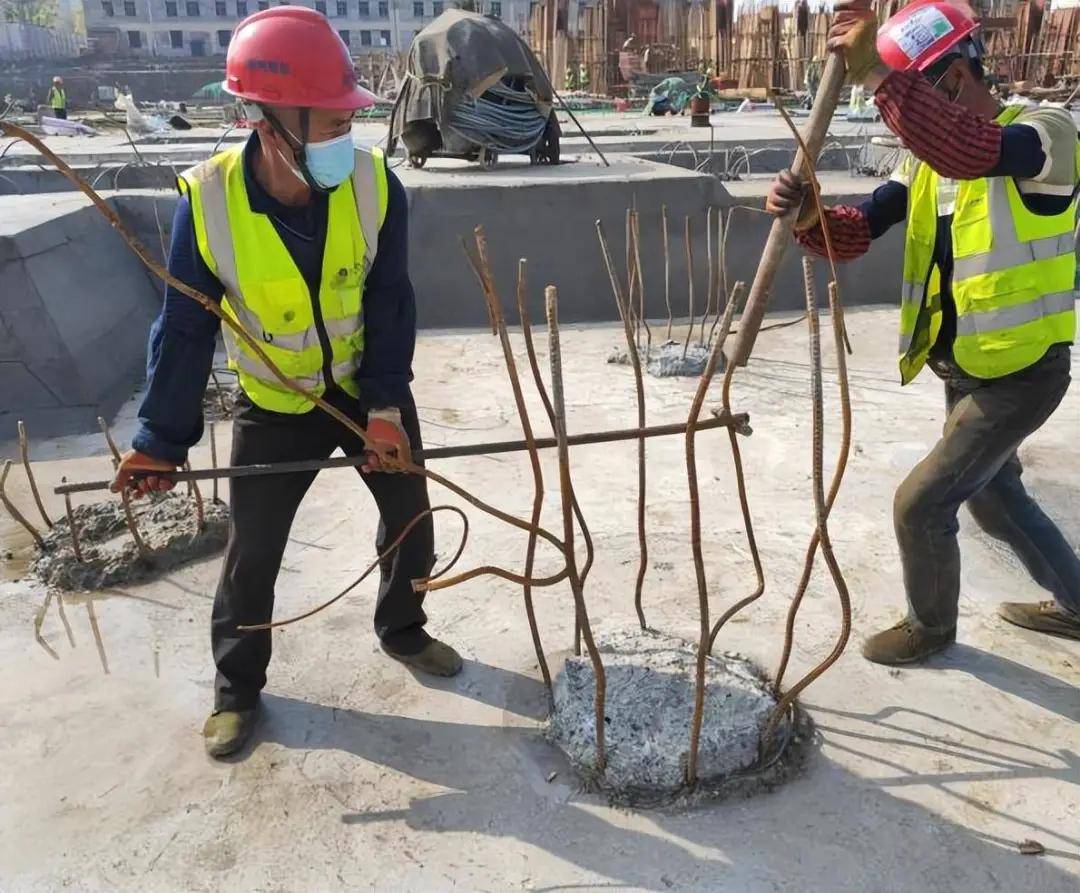

截樁處理:用割樁機精準切割,嚴禁大錘橫向敲擊(易引發隱性裂縫)

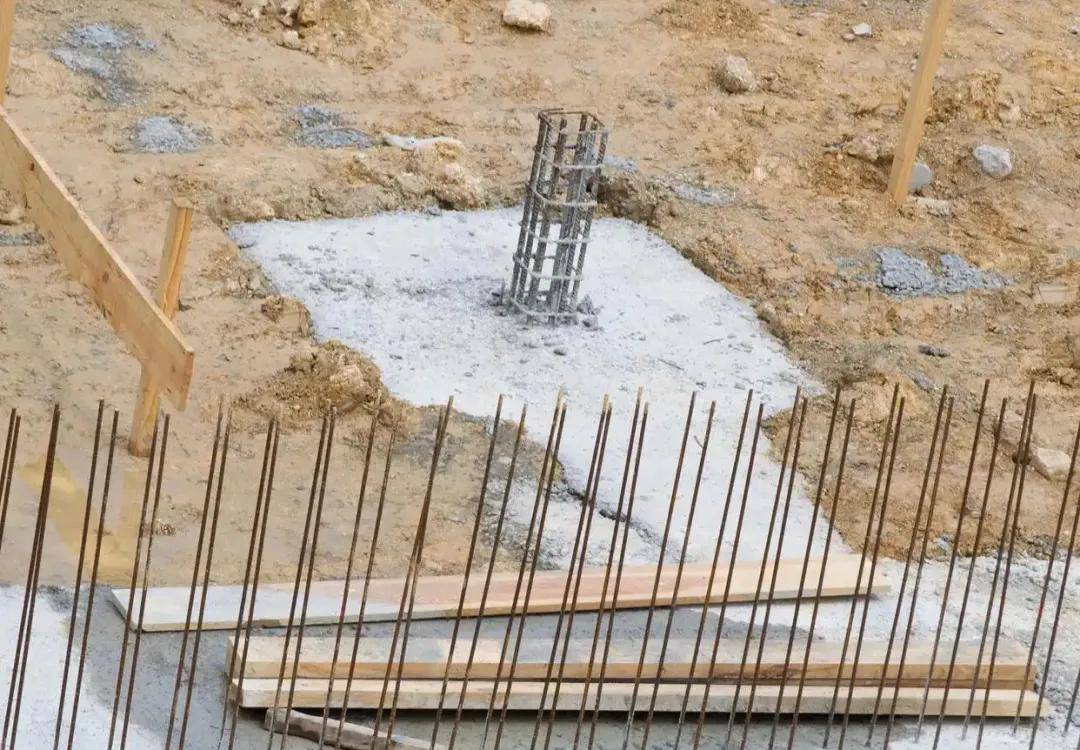

填芯加固:填芯高度1-2m,內置Φ12鋼筋籠,C30微膨脹混凝土灌注

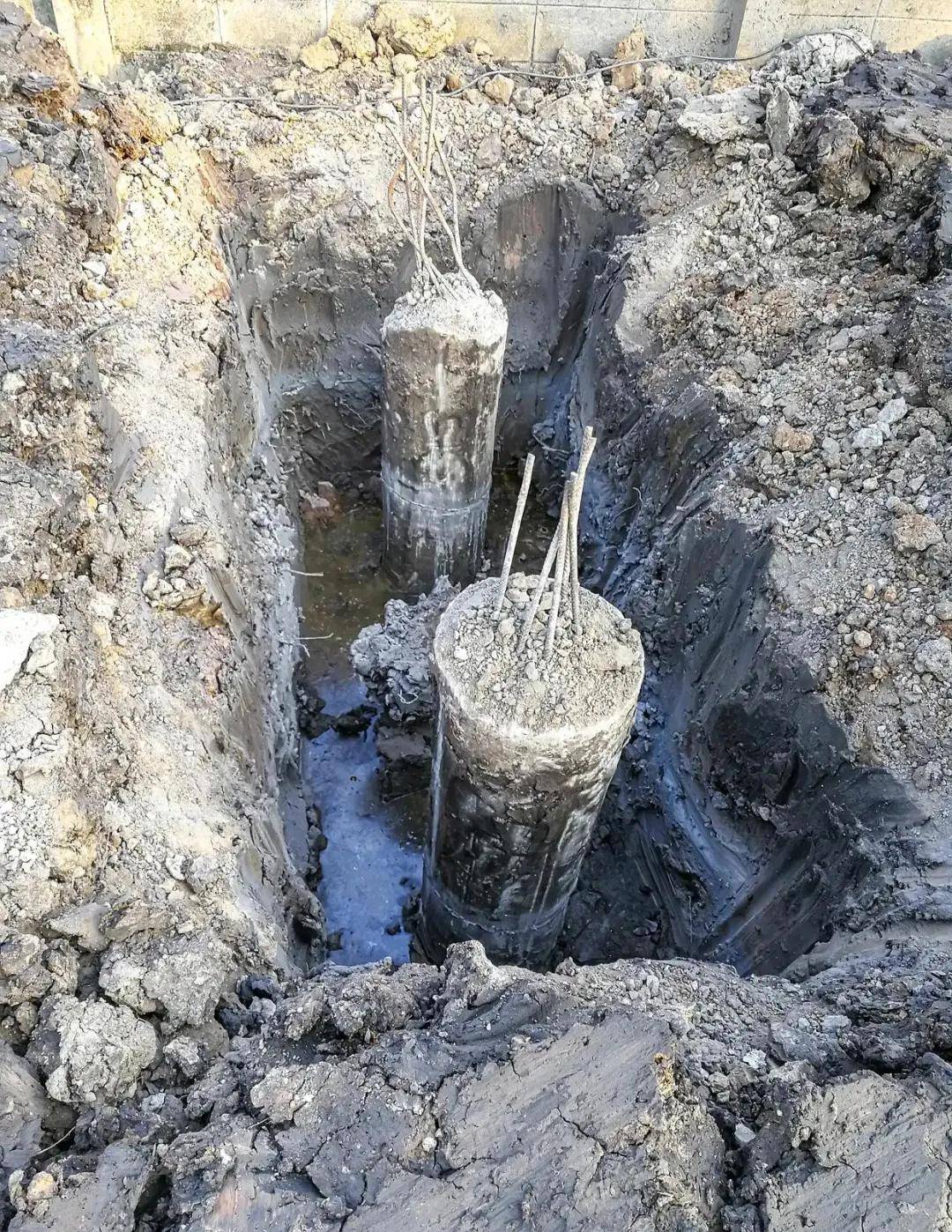

箍固措施:樁頭套5mm厚鋼護筒,焊接錨固筋抗側向崩裂(PHC樁必備)

2. 灌注樁

● 鋼筋加強:樁頂設2-3層鋼筋網片(間距60-100mm),主筋通長至保護層下

● 護筒強化:鋼護筒與樁體澆注一體,護筒高度=1.5倍樁徑(抗壓樁)或2倍樁徑(抗拔樁)

● 標高控制:樁頂超設計標高時鑿至新鮮混凝土面,不足時用同級混凝土接高

(1)試樁的成樁工藝和質量控制標準應和工程樁一致,為縮短試樁養護時間,混凝土等級可適當提高,或摻入早強劑。在澆注混凝土?xí)r應留置抗壓試塊,同條件養護。

(2)試樁頂部高出試樁地面的長度應滿足安裝沉降量測儀表的需要,一般不宜小于600mm。為使試樁受力條件與設計條件相同,試樁地面宜與承臺底標高一致。試樁的傾斜度不應大于1%。

(3)試樁頂部一般應予加強。對于預制樁,樁頂未受損壞時可不作處理,但當樁遭到損壞時,應清理樁頭,宜按原設計修復。對于預應力混凝土管樁,宜采用鋼板或夾具箍固樁頭等方法,進一步加固樁頭;對于經過截樁處理的預應力管樁,可采用填芯處理,填芯高度h一般1~2m,可放置鋼筋也可不放鋼筋,填芯用的混凝土宜接C25~C30配制。預應力管樁的截樁,推薦采用割樁機切割或用手錘人工鑿除,鋼筋用氣割割齊。嚴禁用大錘橫向敲擊或機械力強行推斷。經過截樁處理的預應力管樁,樁頭應進行處理,否則靜荷載直接作用在樁頭鋼筋上,造成鋼筋屈服彎曲,樁頭破碎;對于灌注樁,可在樁頂配置2~3層加密鋼筋網,設置箍筋或用薄鋼板圓筒做成加勁護筒與樁頂混凝土澆成一體。

樁頭的處理

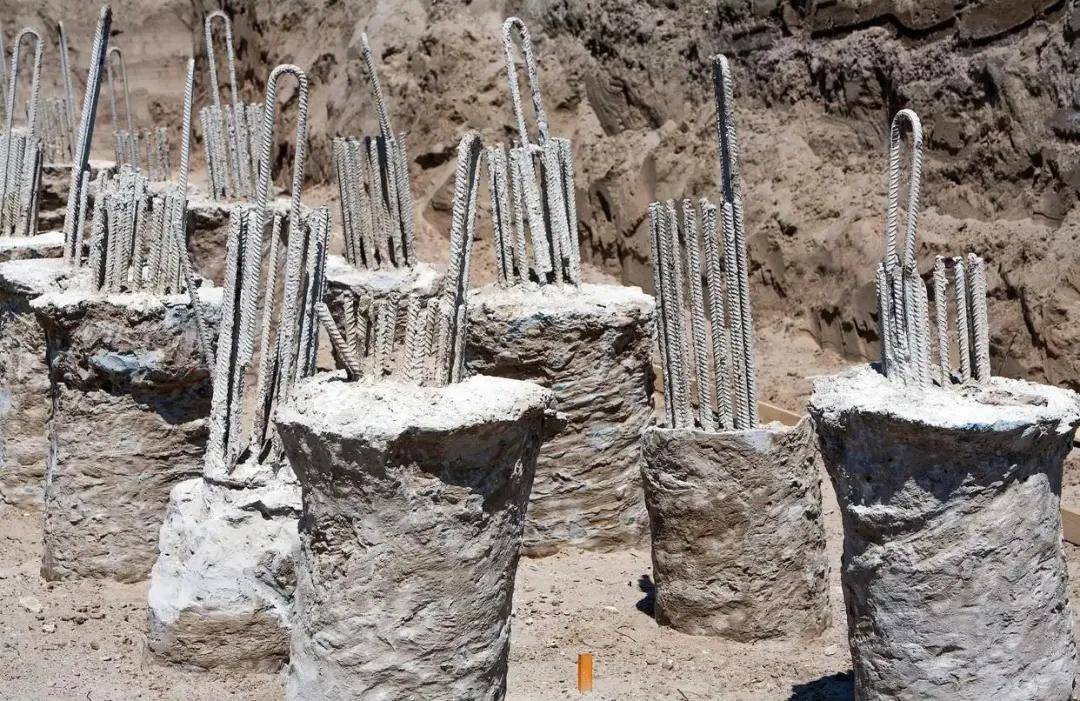

① 混凝土樁應先鑿掉樁頂部的破碎層和軟弱混凝土。

② 樁頭頂面應平整,樁頭中軸線與樁身上部的中軸線應重合。

③ 樁頭主筋應全部直通至樁頂混凝土保護層之下,各主筋應在同一高度上。

④ 距樁頂1倍樁徑范圍內,宜用厚度為3~5mm 的鋼板圍裹或距樁頂1.5倍樁徑范圍內設置箍筋,間距不宜大于100mm。樁頂應設置鋼筋網片2~3層,間距60~100mm。

⑤ 樁頭混凝土強度等級宜比樁身混凝土提高1~2級,且不得低于C30。

⑥ 對于工程樁驗收檢測,當樁身荷載水平較低時,允許采用水泥砂漿將樁頂抹平的簡單樁頭處理方法。

⑦ 對于錨樁,樁頭應預留出足夠主筋長度。管樁可進行插筋填芯處理。

有關建議

① 靜載試驗前樁頭宜用中粗砂找平。

② 樁頭中軸線與樁身中軸線應重合,否則導致偏心加載。對于樁頭嚴重擴徑等樁位中心無法準確定位的情況,可采用經緯儀準確定位。

③ 需同時擺放多個千斤頂?shù)臉额^,宜制成矩形,尺寸依干廳頂?shù)臄[放形式確定,并按鋼筋混凝土結構件進行強度驗算。

靜載試驗前3大關鍵檢查項

幾何對中校準

● 多千斤頂布局時樁頭改制矩形承臺,經鋼筋混凝土強度驗算(安全系數≥2.0)

● 經緯儀復核樁-頂軸線,偏心誤差>5mm需重新調整

混凝土強度確認

● 同條件養護試塊強度≥設計值120%,預應力管樁填芯混凝土≥C30

接觸面處理

● 承壓板下鋪20mm中粗砂層(消除微觀不平)

● 堆載平臺支墩地基承載力需≥1.5倍反力(防沉降偏位)

樁頭處理不是“修修補補”,而是承載力數據的第一道保險絲——90%靜載事故源于細節疏忽,100%精準處理方能兌現地下巨樁的真正實力。
